河源电网工程建设工地热火朝天 为赶工期工人日夜连轴转
河源电网工程建设工地热火朝天,为赶工期工人日夜连轴转
誓以优质工程献礼新中国成立70年
赶工期,保质量,河源市2018年主网基建电项目输变电工程(以下简称河源电网工程)的各个建设工地上,处处都是热火朝天,催人奋进的施工场景。日前,记者来到连平县元善镇江面村发现,河源电网工程220千伏中的江面输变电工程项目(以下简称江面项目)坐落在山坡上,现场挖掘机轰隆作响,戴着头盔、身着工装的工人正聚精会神地扎着钢筋,安全员一丝不苟地检查着作业安全。此外,在绣锻镇塔岭村至元善江面村的崇山峻岭中,还有一批工人正在紧张地做塔基、搭线路。

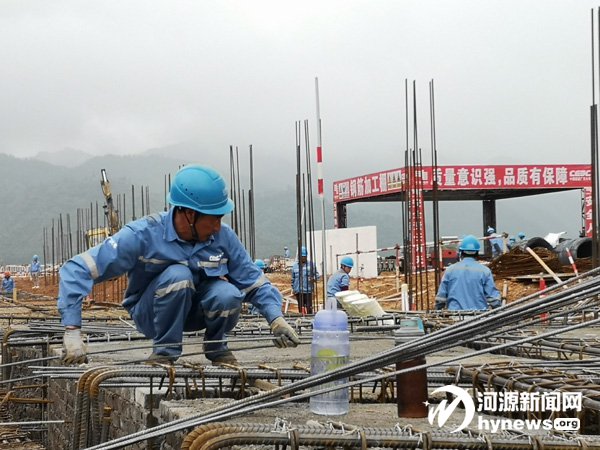

工人正在加紧施工。
野外作业 按进度建设89座塔基
雨天,八个人,两三百斤的设备,工人抬着往连平原始森林的高处走,他们头顶着密林,脚踩着湿润的泥土,咬着牙,一步一个脚印,用自己的耐力和信念往定好的塔位走去,而跟随在他们身后的,是一匹匹驮着建设材料的骡马。走了两天,设备和材料终于到达塔基航位,作业的工人长长吁了一口气。
这样的场面,对于每天在线路工程上作业的31岁的曾祥宗来说,并不陌生。他说,山上作业是有难度的,特别现在江面项目所处的位置是在连平县原始森林覆盖率比较广的地段,部分野外作业需要经过森林保护区,山峰陡峭险峻,这给他们在山上做线路的塔基建设增加了不少困难。
按照项目工程的进度要求,绣锻镇塔岭村至元善江面村的线路建设需要89座塔基才能把电路联通。为了赶工期,曾祥宗和他的伙伴们每天都在山林中穿梭,从定塔位、运输工具材料到塔基建设再到线路铺设,每一个步骤都需要严谨认真对待。曾祥宗还记得,开年不久,塔基航位因为一些因素需要移位,为了重新定塔基航位,当时他们冒雨钻进原始森林,从凌晨六点做到天黑,才找到新的塔基航位。
“虽然很辛苦,但是想想不久以后,在连平的崇山峻岭中,因为我们的努力,一座座塔基矗立起来,这片区的人们用电难题得到缓解,我们就觉得特别自豪和满足。”曾祥宗咧开嘴开心地笑了。
按时按质赶在9月完工 为新中国成立70周年献礼
雨季提前来临,记者在走访江面项目的现场土建工程时发现,现场的施工人员搭上彩色棚,继续埋头苦干。“由于地势比较高,我们在施工过程中也遇到了关于高挡土墙和高边坡的难题,为此,我们在回填土中采用土工格栅等技术,严格按照每30公分做土工格栅,保证项目的质量安全。”现场负责施工的有关负责人陈跃能介绍。
据了解,河源电网工程作为广东电网公司重点投产项目,其中,江面项目的总投资为2.11亿元,计划建设两组180MVA主变压器,220kV出线1回共34.8km(220kV塔岭至江面双回线路工程)。截至3月10日,变电工程三通一平完成96%,土建完成40%;在线路工程方面,塔基共89基,目前开挖54基,浇制44基。
值得一提的是,220千伏中的江面输变电工程项目被列为创建广东电网公司“安全、优质、文明”样板工程重点打造项目,也是“智慧工地”试点项目。项目建成后,可满足连平县负荷增长需要,缓解220kV塔岭站的供电压力,完善区域110kV电网结构立项建设。
“希望工程能赶在9月份完成,以此庆祝新中国成立70周年。”该建设项目有关负责人黄雨效称,虽然雨季提前到来,给土建和线路施工增加了难度,但是现场的土建施工人员采取了日夜轮班施工的方式,加班加点赶工期。同时,为了加强监管力量,确保安全施工和人员安全,施工现场还建立党员示范岗,划分党员责任区域,进一步加强党员干部表率作用,为现场施工管理发挥模范带头作用。
本报记者 吴文婷 通讯员 徐猛 黄慧
